Європейська рахункова палата оприлюднила новий спеціальний звіт щодо реалізації ключових інфраструктурних проєктів TEN-T. Документ демонструє системну проблему великих транспортних мегапроєктів: затримки реалізації та суттєве зростання вартості будівництва.

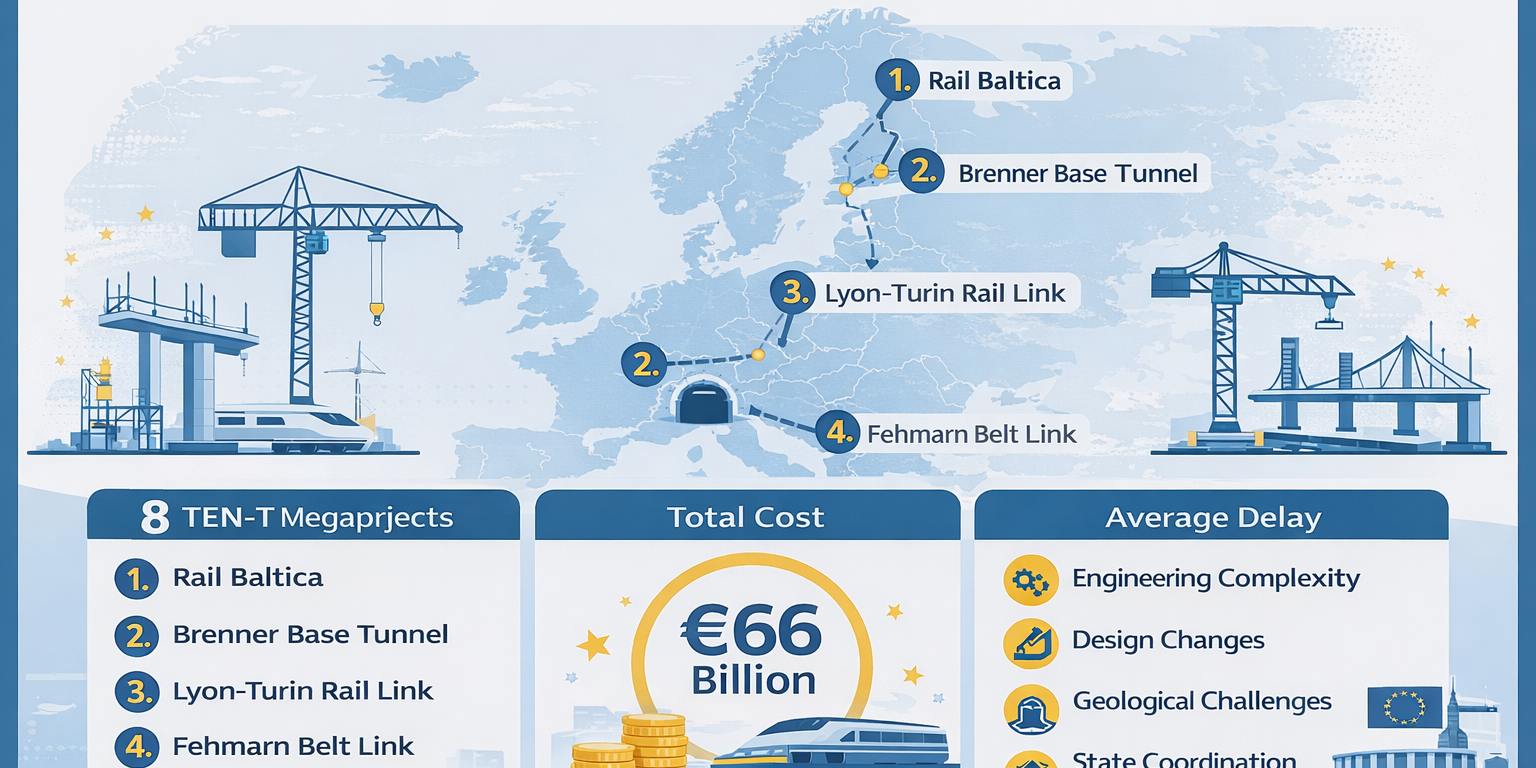

Аудит охопив вісім стратегічних транспортних об’єктів, включаючи Rail Baltica, Brenner Base Tunnel та Lyon-Turin rail link.
Основні висновки:
1. Зростання вартості
Загальна оцінка вартості проєктів збільшилась до 66 млрд євро, що майже вдвічі перевищує первинні бюджети.
2. Системні затримки
Середня затримка реалізації становить 17 років порівняно з початковими планами.
3. Основні причини
- технічна складність мегапроєктів
- зміни у проєктній документації
- геологічні ризики
- недостатня координація між державами.
Аудитори наголошують: дедлайн завершення TEN-T core network у 2030 році не буде виконаний.
Для транспортної політики ЄС це означає необхідність посилення управління інфраструктурними програмами та вдосконалення механізмів контролю витрат.
